近日,我院巴彦浩特校区建设按下“加速键”,施工现场一片繁忙景象,宿舍楼建设、食堂建设、宿舍改造等工程正紧锣密鼓进行。一批项目的顺利实施,将进一步优化我院教学条件,为推动教育事业高质量发展注入强劲动力。

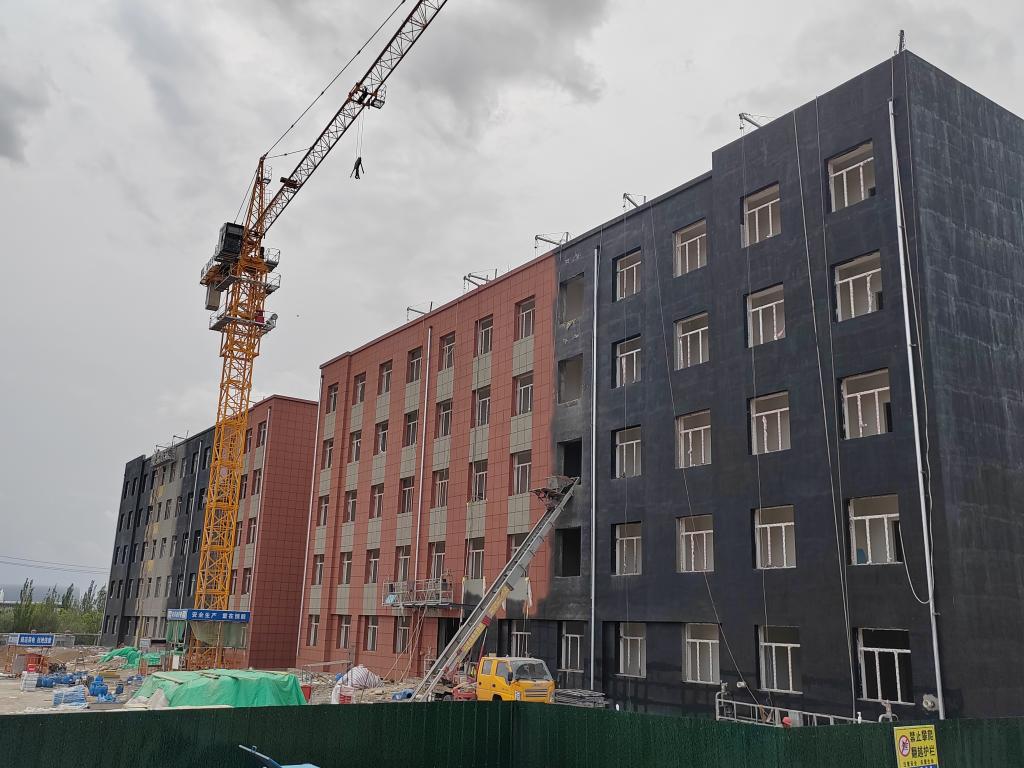

作为2025年全盟重点建设项目,巴彦浩特校区学生宿舍楼建设项目于2024年5月破土动工,现已完成二次结构工程、强电电缆安装、弱电桥架安装、给排水主管安装、采暖管道安装等工程的施工,目前正在进行室内刮腻子、瓷砖铺贴、外墙真石漆、室外管网铺设。该项目总投资4177万元,目前已累计完成投资2847万元。按照倒排工期计划,8月20日完成全部施工内容通过竣工验收,并交付使用。项目建成后,将新增标准6人间宿舍194间,可满足1164名学生的住宿需求,有效缓解巴彦浩特校区住宿紧张的问题。

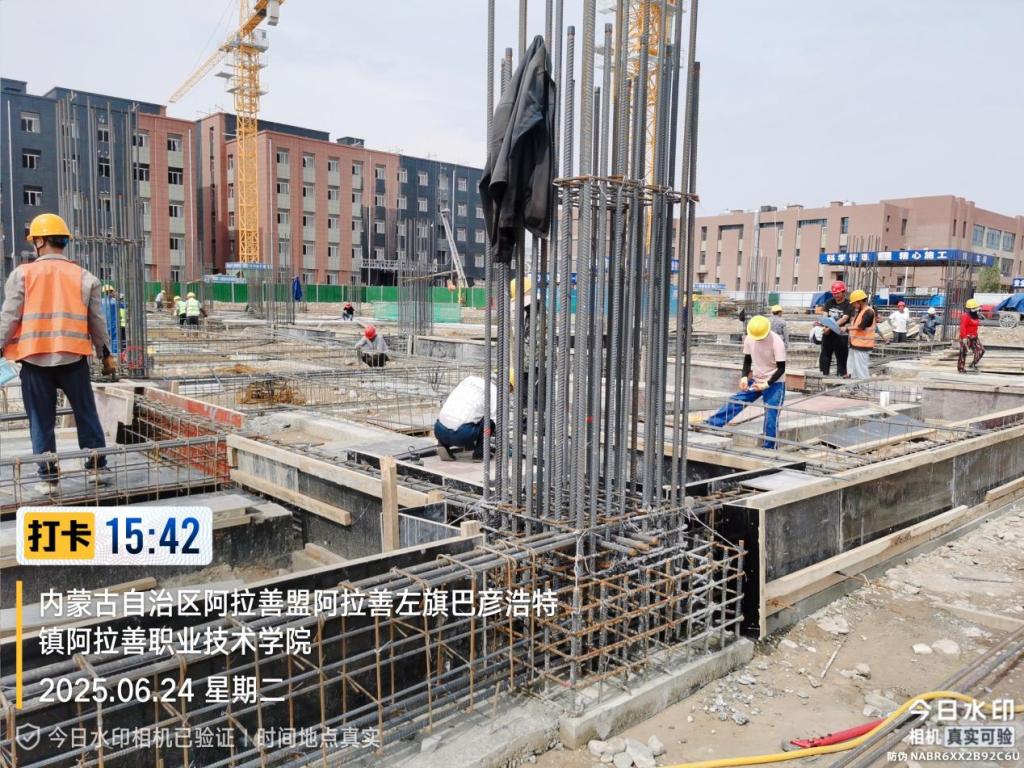

巴彦浩特校区学生食堂建设项目于5月19日开工建设,现已完成基槽开挖、承台浇筑、基础分部验收,正在进行地梁钢筋绑扎及模板安装,10月30日完成全部施工内容通过竣工验收,并交付使用。该项目总投资1861万元,已累计完成投资323万元。项目建成后,可满足3500名学生的就餐需求,为提升食堂的容量、改善就餐环境、提高食品安全管理水平等提供有力保障。
巴彦浩特校区3、4号学生宿舍卫生间改造工程于6月22日启动,目前正紧锣密鼓地进行原有设施拆除工作。本次改造卫生间共计110间,计划于8月20日前完成。
